2014年造價師《案例分析》教材第二章案例八
課程推薦:精品VIP―網+面強勢結合 環球造價工程師案例強化套餐
相關推薦:2014年造價工程師在線模考 2014年造價工程師考試大綱
專題推薦:環球網校造價最全習題演練套餐 環球網校造價工程師培訓權威
【案例八】
某項目混凝土總需要量為5000m3,混凝土工程施工有兩種方案可供選擇:方案A為現場制作,方案B為購買商品混凝土。已知商品混凝土平均單價為410元/m3,現場制作混凝土的單價計算公式為:
C――現場制作混凝土的單價(元/m3);
C1――現場攪拌站一次性投資(元),本案例C1為200000元;
C2――攪拌站設備裝置的租金和維修費(與工期有關的費用),本案例C2為15000元/月;
C3――在現場制作混凝土所需費用(與混凝土數量有關的費用),本案例C3為320元/m3;
Q――現場制作混凝土的數量;
T――工期(月)。
問題:
? 1.若混凝土澆筑工期不同時,A、B兩個方案哪一個較經濟?
2.當混凝土澆筑工期為12個月時,現場制作混凝土的數量最少為多少立方米才比購買商品混凝土經濟?

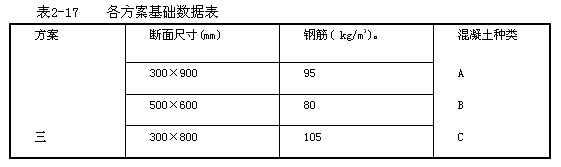

3.假設該工程的一根9.9m長的現澆鋼筋混凝土梁可采用三種設計方案,其斷面尺寸均滿足強度要求。該三種方案分別采用A、B、C三種不同的現場制作混凝土,有關數據見表2-170經測算,現場制作混凝土所需費用如下:A種混凝土為220元/m3,B種混凝土為230元/m3,C種混凝土為225元/m3 0另外,梁側模21.4元/m2,梁底模24.8元/m2;鋼筋及制作、綁扎為3390元/t。
試選擇一種最經濟的方案。

分析要點:
本案例考核技術經濟分析方法的一般應用。
問題1和問題2都是對現場制作混凝土與購買商品混凝土的比較分析,是同一個問題的兩個方面:問題1的條件是混凝土數量一定而工期不定,問題2的條件是工期一定而混凝土數量不定。由現場制作混凝土的單價計算公式可知,該單價與工期成正比,即工期越長單價越高;與混凝土數量成反比,即混凝土數量越多單價越低。
問題3要注意的是,若背景資料僅給出模板單價(即側模與底模單價相同),在計算模板面積時,不能以梁的周長與其長度相乘,因為梁的頂面無模板。
答圣:
問題1:
解:現場制作混凝土的單價與工期有關,當A、B兩個方案的單價相等時,工期丁滿足以下關系:
+ +320=410
T= ×5000
解得T=16.67個月
由此可得到以下結論:
當工期T=16.67個月時,A、B兩方案單價相同;
當工期T<16. 67個月時,A方案(現場制作混凝土)比B方案(購買商品混凝土)經濟;
當工期丁>16.67個月時,B方案比A方案經濟。
問題2:
解:當工期為12個月時,現場制作混凝土的最少數量計算如下:
設該最少數量為戈,根據公式有:
++ 320 =410
解得彤= 4222. 22m3
即當T=12個月時,現場制作混凝土的數量必須大于4222. 22m3時才比購買商品混凝土經濟。
問題3:

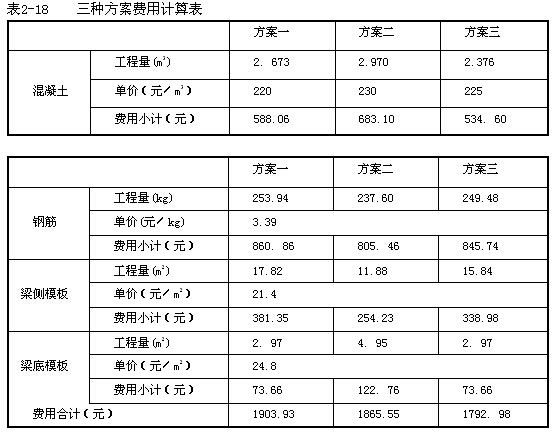

解:三種方案的費用計算見表2-18。

由表2-18的計算結果可知,第三種方案的費用最低,為最經濟的方案。
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
