2014年造價師《案例分析》教材第五章案例八
課程推薦:精品VIP―網+面強勢結合 環球造價工程師案例強化套餐
相關推薦:2014年造價工程師在線模考 2014年造價工程師考試大綱
專題推薦:環球網校造價最全習題演練套餐 環球網校造價工程師培訓權威
【案例八】
背景:

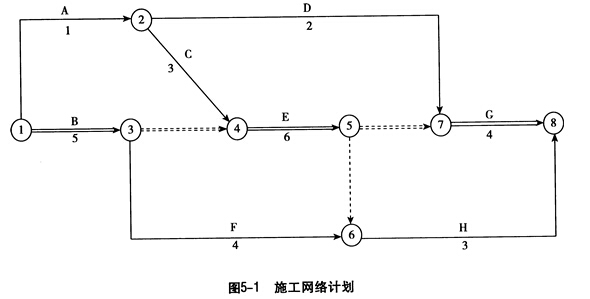

某廠(甲方)與某建筑公司(乙方)訂立了某工程項目施工合同,同時與某降水公司訂立了工程降水合同。甲乙雙方合同規定:采用單價合同,每一分項工程的實際工程量增加(或減少)超過招標文件中工程量的15%以上時調整單價;工作B、E、G作業使用的施工機械甲一臺,臺班費為600. 00元/臺班,其中臺班折舊費為360. 00元/臺班;工作F、H作業使用的施工機械乙一臺,臺班費為400. 00元/臺班,其中臺班折舊費為240. 00元/臺班。施工網絡計劃如圖5-1所示(單位:天),圖中:箭線上方字母為工作名稱,箭線下方數據為持續時間,雙箭線為關鍵線路。假定除工作F按最遲開始時間安排作業外,其余各項工作均按最早開始時間安排作業。

甲乙雙方合同約定8月1 5日開工。工程施工中發生如下事件:
事件1:降水方案錯誤,致使工作D推遲2天,乙方人員配合用工5個工日,窩工6個工日;
事件2:8月23日至8月24日,因供電中斷停工2天,造成全場性人員窩工36個工日;
事件3:因設計變更,工作E工程量由招標文件中的300m3增至350m3,超過了15%;合同中該工作的全費用單價為110. 00元/m3,經協商超出部分的全費用單價為100. 00元/m3;
事件4:為保證施工質量,乙方在施工中將工作B原設計尺寸擴大,增加工程量
15m3,該工作全費用單價為128.00元/m3;
事件5:在工作D、E均完成后,甲方指令增加一項臨時工作K,且應在工作G開始前完成。經核準,完成工作K需要1天時間,消耗人工10工日、機械丙1臺班(500. 00元/臺班)、材料費2200. 00元。
問題:
1.如果乙方就工程施工中發生的5項事件提出索賠要求,試問工期和費用索賠能否成立?說明其原因。
2.每項事件工期索賠各是多少天?總工期索賠多少天?
3.工作E結算價應為多少?
4.假設人工工日單價為80. 00元/工日,合同規定:窩工人工費補償按45.00元/工日計算;窩工機械費補償按臺班折舊費計算;因增加用工所需綜合稅費為人工費的60%;工作K的綜合稅費為人工、材料、機械費用的25%;人工和機械窩工補償綜合稅費為10%。試計算除事件3外合理的費用索賠總額。
分析要點:
本案例考核合同的計價及價格調整方式,索賠的分類,索賠事件的責任劃分,工期索賠、費用索賠的計算及應用網絡計劃技術處理工期索賠的方法。
問題1的解答要求逐項事件說明乙方的工期和(或)費用索賠能否成立,是什么原因造成的,屬于誰的責任或風險。
問題2的解答要求根據問題1的分析結果,確定每項可索賠事件的工期索賠天數,能夠列式計算的應列出計算式。
問題3的解答要求理解單價合同計價方式下,單價調整的方法,正確列出計算式計算。全費用單價是指完成單位合格產品所需要的直接費、間接費、利潤、稅金等全部費用。
問題4的解答要求列式計算,注意區分各種可索賠事件的費用索賠的不同計算方法,特別是費用索賠的取費基數不同。工程造價取費基數分為三種:(1)以人工費為基數;
(2)以人工費加機械費之和為基數;(3)以直接費(人材機費用之和)為基數。按現行清單計價的規定,人工和機械窩工費用也要計取規費和稅金。此外,對于工期索賠成立的事件,在計算窩工費用索賠時也應適當計取現場管理費。因為,工期延長必然導致現場管理費用的增加。本案例中給出的人工和機械窩工補償綜合稅費,應理解為除規費和稅金外,還包含了部分現場管理費。
答案:
問題1:
答:
事件1:工期索賠不成立,費用索賠成立,因為降水工程由甲方另行發包,是甲方應承擔的風險,費用損失應由甲方承擔,但是延誤的時間(2天)沒有超過工作D的總時差(8天),不影響工期。
事件2:工期和費用索賠成立,因為供電中斷是甲方應承擔的風險,延誤的時間(2天)將導致工期延長。
事件3:工期和費用索賠成立,因為設計變更是甲方的責任,由設計變更引起的工程量增加將導致費用增加和工作E作業時間的延長,且工作E為關鍵工作。
事件4:工期和費用索賠不成立,因為保證施工質量的技術措施費應已包括在合同價中。
事件5:工期和費用索賠成立,因為由甲方指令增加工作引起的費用增加和工期延長,是甲方的責任。
問題2:
解:
事件2:工期索賠2天。
事件3:工期索賠(350 - 300)/(300/6)=1(天)。
事件5:工期索賠1天。
總計工期索賠:4天。
問題3:
解:
按原單價結算的工程量:300×(1+15%)=345(m3)
按新單價結算的工程量:350 - 345=5(m3)
總結算價=345 ×llO.00 +5 ×l00. 00 =38450.00(元)
問題4:
解:
事件1:6×45. 00×(1+10%)+5×80. 00×(1+60%)=937.00(元)
事件2:(36 ×45.00 +2×360. 00 +2×240.00)×(1+10%)=3102.00(元)
事件5:( 10×80.00+1×500. 00+2200. 00)×(1+25%)+1×360. 00×(1+10%)=4771. 00(元)
費用索賠合計:937. 00+3102. 00+4771.00=8810. 00(元)
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
