2014年造價師《案例分析》教材第三章案例八
課程推薦:精品VIP―網+面強勢結合 環球造價工程師案例強化套餐
相關推薦:2014年造價工程師在線模考 2014年造價工程師考試大綱
專題推薦:環球網校造價最全習題演練套餐 環球網校造價工程師培訓權威
【案例八】
背景
1.某總承包施工企業根據某安裝工程的招標文件和施工方案決定按以下數據及要求進行投標報價:
該安裝工程按設計文件計算出各分部分項工程工料機費用合計為6000萬元,其中人工費占10%。
安裝工程腳手架搭拆的工料機費用,按各分部分項工程人工費合計的8%計取,其中人工費占25%;安全防護、文明施工措施費用,按當地工程造價管理機構發布的規定計100萬元,根據建設部建辦[ 2005]89號《建筑工程安全防護、文明施工措施費用及使用管理規定》中“投標方安全防護、文明施工措施的報價,不得低于根據工程所在地工程造價管理機構測定費率計算所需費用總額的90%"的規定,業主要求按90%.計;其他措施項目清單費用按1 50萬元計。
施工管理費、利潤分別按人工費的60%, 40%計。
按業主要求,總承包企業將占工程總量20%的部分專業工程發包給某專業承包企業,總承包服務費按分包專業工程各分部分項工程人工費合計的15%計取。
規費按82萬元計;稅金按稅率3.41%計。

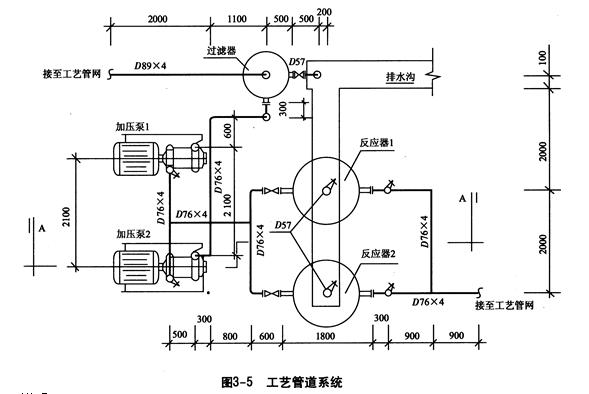

2.其中某生產裝置中部分工藝管道系統,如圖3-5所示。

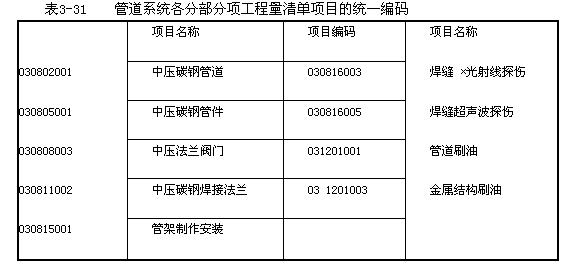

根據《通用安裝工程量計算規范》的規定,管道系統各分部分項工程量清單項目的統一編碼,見表3-31。

說明:
1.本圖所示為某工廠生產裝置的部分工藝管道系統,該管道系統工作壓力為2.OMPao圖中標注尺寸標高以米計,其他均以毫米計。
2.管道均采用20號碳鋼無縫鋼管,彎頭采用成品壓制彎頭,三通為現場挖眼連接,管道系統的焊接均為氬電聯焊。
3.所有法蘭為碳鋼對焊法蘭;閥門型號:止回閥為H41H -25,截止閥為J41H -25,用對焊法蘭連接。
4.管道支架為普通支架,共耗用鋼材42. 4kg,其中施工損耗為6%0
5.管道系統安裝就位后,對D76 ×4的管線的焊口進行無損探傷。其中法蘭處焊口采用超聲波探傷;管道焊縫采用 ×光射線探傷,片子規格為80mm×150mm,焊口按36個計。
6.管道安裝完畢后,均進行水壓試驗和空氣吹掃。管道、管道支架除銹后,均進行刷防銹漆、調和漆各兩遍。
問題:
1.按照《通用安裝工程量計算規范》、《計價規范》和建標[2013]44號文《建筑安裝工程費用項目組成》的規定,計算出該管道系統單位工程的投標報價。將各項費用的計算結果填人“單位工程投標報價匯總表”中,見表3-32,其計算過程寫在表的下面。

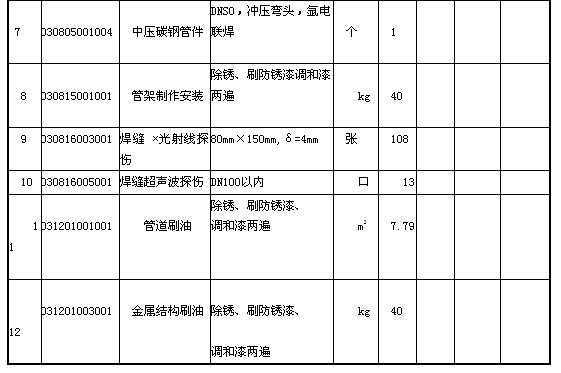

2.根據《通用安裝工程量計算規范》和《計價規范》的規定,計算管道D89×4、管道D76×4、管道D57×3.5、管架制作安裝、焊縫 ×光射線探傷、焊縫超聲波探傷六項工程量,并寫出計算過程。編列出該管道系統(注:閥門、法蘭安裝除外)的分部分項工程量清單與計價項目,將計算結果填人分部分項工程量清單與計價表中,見表3-33。

分析要點:
本案例要求按《通用安裝工程量計算規范》和《計價規范》的規定,掌握編制管道單位工程的工程量清單及清單計價的基本方法。具體是:編制分部分項工程量清單與計價表時,應能列出管道工程的分項子目,掌握工程量計算方法;掌握編制采暖工程的工程量清單與計價的基本原理;安裝工程的措施項目清單計價表中,腳手架工程及其他費用的計算方法;最后掌握如何編制措施項目清單與計價表和單位工程招標控制價/投標報價匯總表的基本方法。
答案:
問題1:

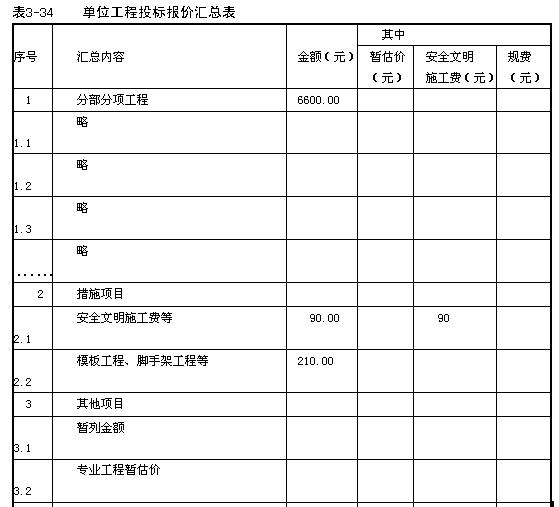

解:將各項費用的計算結果,填人單位工程投標報價匯總表3-32中,得表3-34。其計算過程寫在表3-34下面。

各項費用的計算過程(計算式):
1.分部分項工程清單計價合計= 6000+6000×10%×(40%+60%)=6600(萬元)
2.措施項目清單計價合計:
(1)腳手架搭拆費= 6000×10%×8%+6000×10%×8%×25%×(40%+60%)
=48+12 =60(萬元)
(2)安全防護、文明施工措施費= 100×90%=90(萬元)
(3)其他措施項目費= 150(萬元)
措施項清單計價合計= 60+90+150=300(萬元)
3.其他項目清單計價合計=總承包服務費=6000 ×20%×10%×15%=18(萬元)
4.規費:82萬元

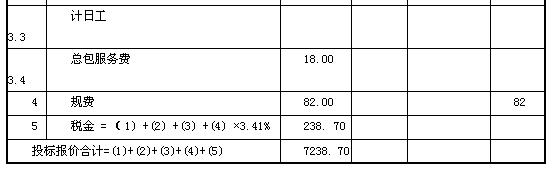

5.稅金= (6600 +300+18 +82) ×3.41% =7000 ×3.41% =238.70(萬元)
問題2:
解:根據《通用安裝工程量計算規范》和《計價規范》的規定,計算管道D89 ×4、管道D76 ×4、管道D57 ×3.5、管架制作安裝、焊縫 x光射線探傷、焊縫超聲波探傷六項工程量,并寫出計算過程。
編列出該管道系統(注:閥門、法蘭安裝除外)的分部分項工程量清單與計價表的項目,將工程量計算結果填人分部分項工程量清單與計價表表3-33中,得表3-35。其計算過程寫在表3-35的下面。

分部分項工程清單工程量的計算過程:
1.無縫鋼管D89 ×4安裝工程量的計算式:2+1.1+(2.5-1.6)=4(m)
2.無縫鋼管所6 ×4安裝工程量的計算式:
[0.3+(2―1.3) +1.1 +0.6+2.1+(0.3+2-1) ×2] +[2.1+(2.8-1.2) ×2+0.5+0.3+0.8+2+(0.6×2)]+[(0.3+0.9+2.8―1.2)×2+2+0.9]
=7.4+10.1+8.5 =26(m)
3.無縫鋼管歷7×3.5安裝工程量的計算式:
(0.3+0.2+0.5)+(0.6+0.2)×2=1+1.6=2.6(m)
4.管架制作安裝工程量的計算式:42.4÷1.06=40(kg)
5.D76×4管道焊縫 ×光射線探傷工程量的計算式:
每個焊口的膠片數量:0.076 ×3.14÷(0.15 -0. 025 ×2) =2.39(張),取3張
36個焊口的膠片數量:36×3= 108(張)
6.1976 ×4法蘭焊縫超聲波探傷工程量的計算式:
1 +2 +2 +2 +2 +4 =13(口)
7.管道刷油的工程量的計算式:
3.14×(0. 089 ×4 +0. 076 ×26 +0. 057 ×2.6)-7.79(m2)
8.管道支架刷油的工程量的計算式:42.4÷1.06=40(kg)
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
