造價工程師輔導資料:FIDIC合同條件規定的工程索賠
FIDIC合同條件規定的工程索賠
(一)FIDIC合同條件規定的工程索賠程序
FIDIC合同條件只對承包商的索賠做出了規定。
(1)承包商發出索賠通知。如果承包商認為有權得到竣工時間的任何延長期和(或)任何追加付款,承包商應當向工程師發出通知,說明索賠的事件或情況。該通知應當盡快在承包商察覺或者應當察覺該事件或情況后28天內發出。
(2)承包商未及時發出索賠通知的后果。如果承包商未能在上述28天期限內發出索賠通知,則竣工時間不得延長,承包商無權獲得追加付款,而業主應免除有關該索賠的全部責任。
(3)承包商遞交詳細的索賠報告。在承包商察覺或者應當察覺該事件或情況后42天內,或在承包商可能建議并經工程師認可的其他期限內,承包商應當向工程師遞交一份充分詳細的索賠報告,包括索賠的依據、要求延長的時間和(或)追加付款的全部詳細資料。
(4)如果引起索賠的事件或者情況具有連續影響,則:①上述充分詳細索賠報告應被視為中間的;②承包商應當按月遞交進一步的中間索賠報告,說明累計索賠延誤時間和(或)金額,以及能說明其合理要求的進一步詳細資料;③承包商應當在索賠的事件或者情況產生影響結束后28天內,或在承包商可能建議并經工程師認可的其他期限內,遞交一份最終索賠報告。
(5)工程師的答復。工程師在收到索賠報告或對過去索賠的任何進一步證明資料后42天內,或在工程師可能建議并經承包商認可的其他期限內,做出回應,表示批準、或不批準、或不批準并附具體意見。工程師應當商定或者確定應給予竣工時間的延長期及承包商有權得到的追加付款。
(二)FIDIC合同條件規定的工程索賠內容
在不同的索賠事件中可以索賠的費用是不同的。如在FIDIC合同條件中,不同的索賠事件導致的索賠內容不同,大致有以下區別,見表 。

(三). FIDIC合同條件中的有關索賠條款

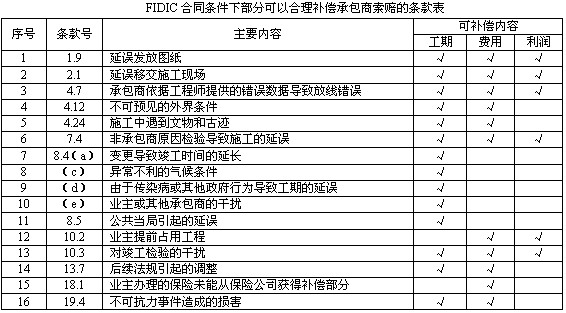

下表 中列示了FIDIC合同條件下部分可以合理補償承包商的條款。

更多信息請訪問>> 造價工程師考試頻道 造價工程師考試論壇 造價工程師輔導課程免費試聽
·2010年造價工程師輔導"VIP班"及多種套餐上線!
·2010年注冊造價工程師各地考試報名時間匯總
·2010年注冊造價工程師考前網上輔導招生簡章
·04、05、06、07、08年造價工程師考試試卷及答案匯總
最新資訊
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
- 深度解析:2025年一級造價師案例考試難度及考察重點2025-10-23
